國家發展改革委關於深圳市城市軌道交通第三期建設規劃(2011~2020年)調整方案的批復
發表日期::2015-10-13  閱讀次數:0   字體[      ]

2015-10-08 中國城市軌道交通協會

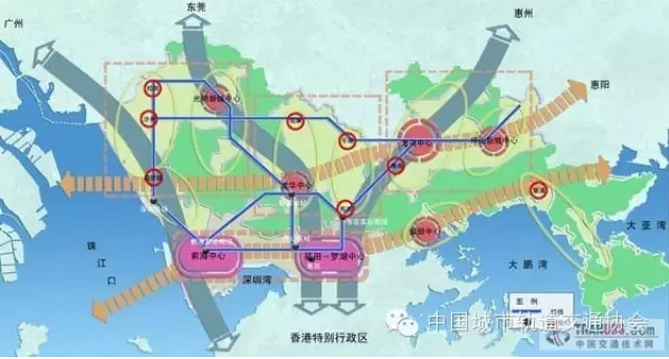

附圖:深圳市城市軌道交通第三期建設規劃(2011~2020年)調整方案示意圖



深圳市發展改革委:

  你委《關於呈報<深圳市城市軌道交通近期建設規劃調整(2011~2016年)>的請示》(深發改[2013]1654號)和《關於呈報<深圳市城市軌道交通近期建設規劃調整(2011~2016年)>優化方案的請示》(深發改[2015]718號)均悉。經研究,並商住房城鄉建設部,現批復如下:

  一、為實現城市總體規劃目標,支撐引領重點區域發展,完善交通網絡結構,緩解城市交通擁堵,同意對深圳市城市軌道交通第三期建設規劃確定的建設任務及目標進行調整。

  二、規劃調整內容

  (一)調整方案

  新增2號線三期、3號線三期(南延、東延)、4號線三期、5號線二期、6號線二期、9號線二期工程和10號線工程,線路長度85.1公里。

2號線三期工程自新秀至蓮塘東站,線路長3.9公里,設站3座,投資32億元,規劃建設期為2015~2019年。

3號線三期工程包括南延和東延工程。南延工程自益田至保稅區站,線路長1.5公里,設站1座,投資10.1億元,規劃建設期為2015~2019年;東延工程自雙龍至六聯站,線路長9.4公里,設站7座,投資68億元,規劃建設期為2016~2020年。

4號線三期工程自清湖至牛湖站,線路長10.6公里,設站8座,投資96億元,規劃建設期為2015~2019年。

5號線二期工程自前海灣至赤灣站,線路長7.6公里,設站7座,投資70.8億元,規劃建設期為2016~2019年。

6號線二期工程自深圳北至科學館站,線路長11.5公里,設站6座,投資77.1億元,規劃建設期為2016~2020年。

9號線二期工程自紅樹灣至航海路站,線路長10.7公里,設站10座,投資90.8億元,規劃建設期為2015~2019年。

10號線自福田口岸至平湖中心站,線路長29.9公里,設站24座,投資285.8億元,規劃建設期為2015~2020年。

  預計到2020年,形成11條運營線路、總長434.9公里的軌道交通網絡。

  (二)主要技術標準

2、4、5、6、9號線採用A型車6輛編組,其中2、4、5、9號線最高運行時速80公里,6號線最高運行時速100公里;3號線採用B型車6輛編組,最高運行時速100公里;10號線採用A型車6輛編組,最高運行時速80公里。規劃實施階段,進一步深化主要技術標準和運營組織方案。

  三、資金安排

  項目總投資為730.6億元,其中資本金占40%,計292.24億元,由深圳市財政資金解決。資本金以外的資金利用國內銀行貸款等融資方式解決。

  四、下階段工作

  (一)結合城市總體規劃修編,完善軌道交通線網佈局規劃,進一步充實原特區外地區的軌道交通網絡。

  (二)嚴格按照國家批准的建設規劃審批(核准)專案,基本走向、車站數量、敷設方式、工程投資、建設年限、投資模式等專案基本建設方案不得隨意變更。按照國家相關法律法規和規章要求,規範招標投標行為。

  (三)請做好專案審批(核准)工作,不得進一步下放、轉移審批(核准)許可權,審批(核准)前應委託有資質的協力廠商機構開展專案評估,建立公示和資訊公開制度。專案批復檔抄送我委,並按要求及時報送專案建設進展情況等。

  (四)請你委會同有關部門加強專案建設的監督檢查,發現違規行為及時處置。我委將適時開展規劃中期評估和建設專案稽察工作。

  (五)請你委按照規定及時開展專案後評價和竣工驗收等有關工作。

國家發展改革委

2015年9月21日
